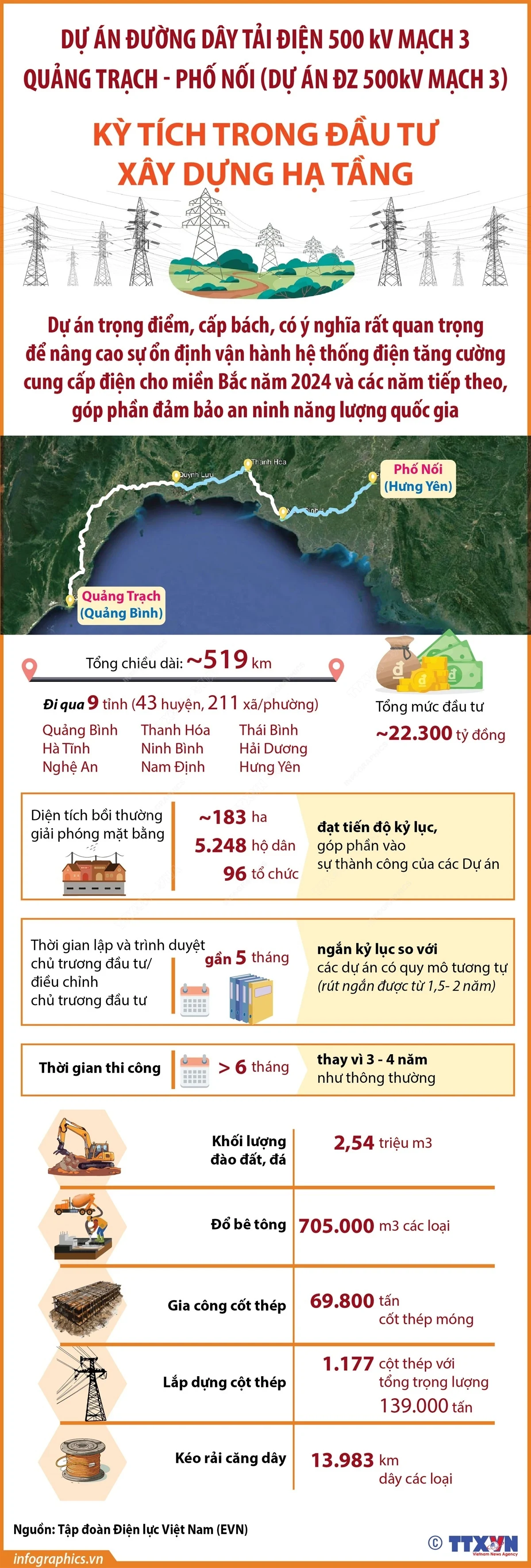

Đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối: Kỳ tích trong xây dựng

EVN/EVNNPT đã hoàn thành đóng điện các Dự án ĐZ 500kV mạch 3 sau hơn 6 tháng thi công, thay vì 3-4 năm như thông thường, lập nên “kỳ tích” trong đầu tư xây dựng hạ tầng.

Đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối: Kỳ tích trong xây dựng

EVN/EVNNPT đã hoàn thành đóng điện các Dự án ĐZ 500kV mạch 3 sau hơn 6 tháng thi công, thay vì 3-4 năm như thông thường, lập nên “kỳ tích” trong đầu tư xây dựng hạ tầng.

Đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối: Kỳ tích trong xây dựng

Đường dây tải điện 500 kV mạch 3 Quảng Trạch-Phố Nối: Kỳ tích trong xây dựng

Ngày 8/12/2024, Thủ tướng Chính phủ Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các dự án đường dây tải điện 500 kV mạch 3 từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên) (Dự án ĐZ 500kV mạch 3).

Theo Tập đoàn Điện lực Việt Nam (EVN), Dự án ĐZ 500kV mạch 3 được EVN giao Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, có tổng chiều dài 519km, 1.177 vị trí cột, đi qua 211 xã/phường của 43 huyện thuộc 9 tỉnh, với tổng mức đầu tư hơn 22.300 tỷ đồng.

Dưới sự chỉ đạo quyết liệt, sát sao của Chính phủ, Thủ tướng Chính phủ, sự quan tâm, ủng hộ của các Bộ, ngành, địa phương và người dân, EVN/EVNNPT đã hoàn thành đóng điện các Dự án ĐZ 500kV mạch 3 sau hơn 6 tháng thi công, thay vì 3-4 năm như thông thường, lập nên “kỳ tích” trong đầu tư xây dựng hạ tầng.

Dự án ĐZ 500kV mạch 3 là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để nâng cao sự ổn định vận hành hệ thống điện, tăng cường cung cấp điện cho miền Bắc năm 2024 và các năm tiếp theo, góp phần đảm bảo an ninh năng lượng quốc gia.

Theo TTXVN

Bình luận

Xin vui lòng gõ tiếng Việt có dấu

Tin cùng chuyên mục

Bước ngoặt từ cây lúa sang dưa kim hoàng hậu

Bước ngoặt từ cây lúa sang dưa kim hoàng hậu

Kinh tế
(Baothanhhoa.vn) - Từ vùng trồng lúa kém hiệu quả, HTX Dịch vụ nông nghiệp Thiệu Hưng, xã Thiệu Hóa đã giúp bà con có thể làm giàu ngay trên chính đồng đất quê hương nhờ mô hình trồng dưa kim hoàng hậu trong nhà màng.
Hỗ trợ hộ kinh doanh kê khai thuế minh bạch

Hỗ trợ hộ kinh doanh kê khai thuế minh bạch

Doanh nghiệp
(Baothanhhoa.vn) - Thực hiện kế hoạch “60 ngày cao điểm chuyển đổi mô hình từ thuế khoán sang kê khai đối với hộ kinh doanh” (từ 1/11 đến 30/12/2025) của Thuế tỉnh Thanh Hóa, Thuế cơ sở 3 đang bước vào giai đoạn nước rút với tinh thần “60 ngày hành động - Chuyển đổi...
Điểm nhấn kết cấu hạ tầng cho phát triển kinh tế - xã hội

Điểm nhấn kết cấu hạ tầng cho phát triển kinh tế - xã hội

Kinh tế
(Baothanhhoa.vn) - Từng dòng xe ô tô lớn nhỏ nườm nượp lưu thông từ điểm đầu Quốc lộ 1A thuộc xã Hoằng Phú qua cầu Xuân Quang vượt sông Mã để lên cao tốc Bắc - Nam, tỏa đi các vùng của đất nước. Từ khi đưa vào sử dụng vào đầu năm 2025, Dự án “Đường nối Quốc lộ 1A với...
Chứng nhận tín nhiệm mạng
Việt Long Phần mềm tòa soạn
hội tụ thông minh
