Tập trung hoàn thành Dự án trạm biến áp 220kV Khu Kinh tế Nghi Sơn
Dự án trạm biến áp (TBA) 220kV Khu Kinh tế Nghi Sơn (KKTNS) và đường dây đấu nối là dự án quan trọng, có nhiệm vụ cấp điện cho nhiều dự án lớn trong KKTNS và vùng phụ cận. Công trình đang bước vào cao điểm 30 ngày đêm, với quyết tâm hoàn thành dự án và đi vào vận hành trong tháng 10/2024.

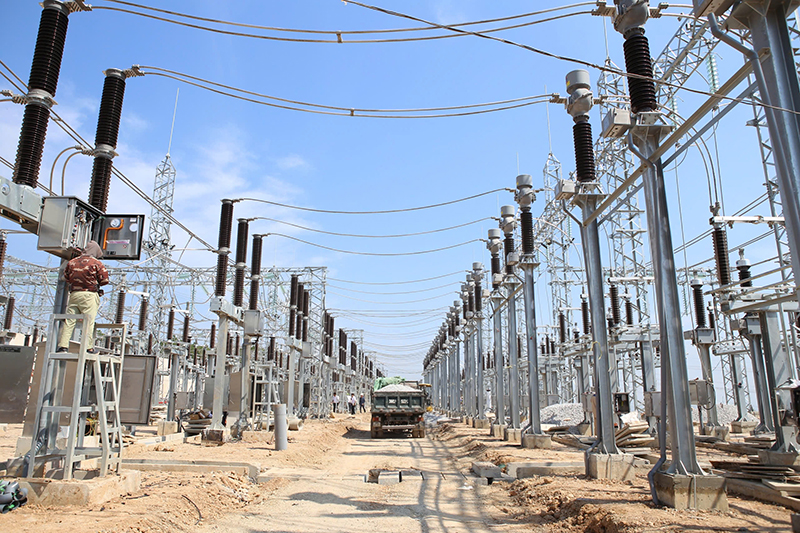

Nhà thầu tập trung nhân lực thi công dự án, quyết tâm hoàn thành trong tháng 10/2024.
Trạm biến áp 220kV KKTNS đặt tại khu đất đồi gần Nhà máy sản xuất ferocrom, thuộc phường Hải Thượng (thị xã Nghi Sơn). Đường dây đấu nối 220kV đi qua địa phận phường Hải Thượng. Dự án có quy mô xây dựng mới TBA 220/110kV gồm 2 máy biến áp công suất 250 MVA. Trong đó, TBA 220kV được thiết kế sơ đồ 2 hệ thống thanh cái có máy cắt liên lạc gồm 7 ngăn lộ; phía TBA 110kV gồm có sơ đồ 2 hệ thống thanh cái có thanh cái vòng, lắp đặt 14 ngăn lộ. Đường dây 220kV gồm có 4 mạch với tổng chiều dài khoảng 4,1km; đường dây 22kV có 1 mạch, dài khoảng 800m để cấp điện tự dùng cho trạm.
Theo chủ đầu tư - Tổng Công ty Truyền tải điện quốc gia, dự án nhằm cung cấp điện, đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện cho KKTNS, đặc biệt là Nhà máy Lọc hóa dầu Nghi Sơn và Liên hợp Gang thép Nghi Sơn; đồng thời nâng cao chất lượng điện năng khu vực và các vùng lân cận, về lâu dài bảo đảm độ dự phòng cho phát triển KKTNS. Dự án còn góp phần nâng cao năng lực truyền tải, bảo đảm cho lưới điện 220/110kV khu vực vận hành an toàn và tin cậy trong giai đoạn 2021-2030, từ đó nâng cao độ an toàn, tin cậy cung cấp điện phục vụ phát triển kinh tế - xã hội của tỉnh Thanh Hóa nói chung và KKTNS nói riêng.
Trong thời gian qua, do gặp một số khó khăn trong giải phóng mặt bằng (GPMB) mà cụ thể là việc thực hiện thủ tục chuyển đổi mục đích sử dụng rừng tự nhiên, dự án chưa được vận hành kịp tiến độ đặt ra, ảnh hưởng đến thời gian vận hành của dây chuyền số 3, Nhà máy luyện cán thép Nghi Sơn số 2 của Công ty CP Tập đoàn VAS Nghi Sơn. Tiến độ đầu tư dây chuyền số 4 nhà máy cũng được kéo giãn để phù hợp với thời gian cấp điện cho dự án.
Xác định đây là dự án quan trọng, cấp bách nhằm vận hành các dự án động lực thúc đẩy sự phát triển của KKTNS và tỉnh Thanh Hóa; thời gian qua, Tổng Công ty Truyền tải điện quốc gia và tỉnh Thanh Hóa đã phối hợp, vào cuộc quyết liệt để tháo gỡ khó khăn này. Ngày 20/9/2024, Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam đã ban hành Nghị quyết số 260-NQ/ĐU yêu cầu đẩy nhanh tiến độ dự án và hoàn thành trong tháng 10/2024.
Theo báo cáo của Ban Quản lý dự án các công trình điện miền Trung (CPMB) - đơn vị quản lý dự án, đến nay phần TBA đang san gạt và lu đầm hoàn thiện mặt bằng. Phần xây dựng như nhà điều khiển, nhà nghỉ ca, nhà bơm cứu hỏa... đã hoàn thành 95 - 99% các hạng mục. Hạng mục lắp đặt xà, thanh cái, cột cổng, trụ thiết bị đã đã lắp xong trên sân 220kV, sân 110kV lắp xong 80%, đang lắp đặt thiết bị sân 220kV với 127/127 thiết bị gồm máy cắt, dao cách ly và đang lắp đặt dây dẫn trong ngăn lộ. Công trình cũng đang thí nghiệm các thiết bị nhất thứ, triển khai thi công kéo rải cáp nhị thứ. Hệ thống phòng cháy, chữa cháy đã lắp đặt xong hệ thống điện, các loại bơm, đang thi công lắp đặt đường ống, chưa lắp giàn phun máy biến áp do chưa lắp đặt máy biến áp.
Tổng Công ty Truyền tải điện quốc gia cho biết, thực hiện nghị quyết của Ban Thường vụ Đảng ủy Tập đoàn Điện lực Việt Nam, đơn vị đang phát động “chiến dịch” điều hành 30 ngày đêm hoàn thành dự án. Theo đó, Tổng Công ty Truyền tải điện quốc gia yêu cầu Tổng Giám đốc và Phó Tổng Giám đốc phụ trách CPMB chỉ đạo các ban chức năng, nhất là Ban Quản lý xây dựng và CPMB lập kế hoạch chi tiết, điều hành dự án theo ngày; đồng thời khẩn trương phối hợp với địa phương tháo gỡ các khó khăn, vướng mắc trong công tác GPMB; hoàn thiện các hạng mục cuối cùng của dự án để đảm bảo đóng điện theo đúng chỉ đạo của tập đoàn. Đơn vị cũng đồng thời chỉ đạo Công ty Truyền tải điện 1 thực hiện tốt công tác giám sát, nghiệm thu.
Theo đại diện CPMB, hiện đơn vị đang tập trung chỉ đạo, điều hành các phòng chức năng, các nhà thầu huy động mọi nguồn lực đẩy nhanh tiến độ thi công các hạng mục còn lại của dự án với quyết tâm cao nhất đóng điện dự án vào ngày 25/10/2024; đồng thời dành nguồn lực để kịp thời giải ngân tài chính cho các nhà thầu để các nhà thầu tăng cường nhân lực, tăng cường làm thêm giờ để đáp ứng mục tiêu tiến độ đề ra.
Đơn vị cũng đang tăng cường công tác kiểm tra, giám sát đảm bảo chất lượng xây dựng công trình theo đúng thiết kế; phối hợp với Công ty Truyền tải 1 tổ chức nghiệm thu hoàn thành xây dựng dự án theo đúng quy định; rà soát, hoàn thiện công tác chuẩn bị sản xuất, sẵn sàng tiếp nhận vận hành TBA và các đường dây đấu nối ngay sau khi hoàn thành, đóng điện.
Bài và ảnh: Tùng Lâm
{name} - {time}
-
2024-11-21 09:49:00
Thúc đẩy tiêu thụ sản phẩm công nghiệp chủ lực
-
2024-11-20 15:52:00
BIDV tài trợ tín dụng xanh cho Dự án Nhà máy Cơ khí Công nghệ cao Nghi Sơn
-
2024-09-23 09:51:00
Tháo “nút thắt” mặt bằng cho các dự án trọng điểm
Sôi nổi hoạt động xúc tiến, đầu tư tại Khu Kinh tế Nghi Sơn và các Khu công nghiệp
Thị xã Nghi Sơn phát triển thương mại, dịch vụ
Khó khăn trong XDNTM ở xã Nghi Sơn
Thị xã Nghi Sơn quyết tâm hoàn thành nhiệm vụ năm 2024
Khu công nghiệp số 15, Khu kinh tế Nghi Sơn có diện tích lập quy hoạch khoảng 721,09 ha
Nâng cao kỹ năng, nghiệp vụ công tác an toàn vệ sinh lao động và phòng chống cháy nổ cho người lao động
Hấp dẫn hãng tàu đến với cảng biển Nghi Sơn
Thị xã Nghi Sơn: Đẩy nhanh tiến độ cấp giấy chứng nhận quyền sử dụng đất cho người dân
Tăng cường quản lý Nhà nước về môi trường tại Khu Kinh tế Nghi Sơn và các khu công nghiệp
