Khảo sát vị trí xây dựng kho dự trữ quốc gia đối với dầu thô, kho dự trữ LNG và kiểm tra tiến độ các dự án tại Khu Kinh tế Nghi Sơn
Sáng 16/9, đồng chí Nguyễn Văn Thi, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh đã chủ trì đoàn công tác kiểm tra tiến độ thực hiện một số dự án tại Khu Kinh tế Nghi Sơn (KKTNS); đồng thời nghe báo cáo việc lựa chọn vị trí xây dựng kho dự trữ quốc gia đối với dầu thô, kho dự trữ LNG.
Cùng tham gia đoàn làm việc có đồng chí Nguyễn Tiến Hiệu, Ủy viên Ban Thường vụ Tỉnh ủy, Trưởng Ban Quản lý KKTNS và các Khu công nghiệp (KCN); lãnh đạo các sở, ban, ngành của tỉnh và thị xã Nghi Sơn.

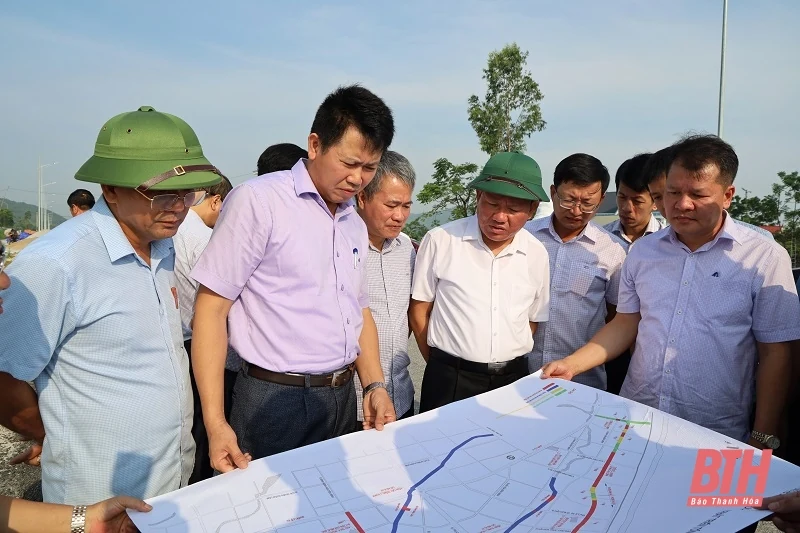

Phó Chủ tịch Thường trực UBND tỉnh Nguyễn Văn Thi kiểm tra, nắm bắt tình hình thi công Dự án Phát triển các đô thị động lực - Tiểu dự án đô thị Tĩnh Gia.
Theo báo cáo của UBND thị xã Nghi Sơn và Ban Quản lý Dự án Đầu tư xây dựng khu vực KKTNS và các KCN (Ban Khu vực), trên địa bàn thị xã Nghi Sơn đang triển khai một số dự án trọng điểm; tuy nhiên quá trình triển khai đang gặp nhiều khó khăn, vướng mắc.
Chủ tịch UBND thị xã Nghi Sơn báo cáo tiến độ GPMB các dự án trọng điểm trên địa bàn.
Đối với Dự án Phát triển các đô thị động lực - Tiểu dự án đô thị Tĩnh Gia, công tác giải phóng mặt bằng (GPMB) thực hiện dự án đã hoàn thành 100% tại một số hạng mục. Thị xã Nghi Sơn đã bàn giao cho nhà đầu tư tổ chức thi công các dự án thành phần, như: Cải tạo nâng cấp cầu Đò Bè và đường 2 đầu cầu tại phường Bình Minh và phường Hải Thanh; xây dựng hệ thống thu gom và xử lý nước thải cho khu vực trung tâm thị xã Nghi Sơn, trạm xử lý nước thải tại phường Bình Minh; 4 khu tái định cư tại các phường: Ninh Hải, Hải Hòa, Bình Minh, Nguyên Bình; cải tạo 5,6km kênh Cầu Trắng.
Trưởng Ban Khu vực báo cáo tiến độ thi công các dự án do đơn vị làm chủ đầu tư.
Trong năm 2024, thị xã Nghi Sơn đã ban hành 25 quyết định phê duyệt phương án bồi thường, với số tiền 143,2 tỷ đồng. Tổng thể, thị xã Nghi Sơn đã ban hành 189 quyết định phê duyệt phương án bồi thường, với số tiền 523,7 tỷ đồng. Hiện còn 146 tỷ đồng/232 lượt hộ chưa hoàn thành chi trả do chưa bố trí được kinh phí. Trong khi đó, tiến độ thực hiện dự án Khu nhà ở đô thị tại phường Nguyên Bình để tạo nguồn vốn đối ứng đang gặp trở ngại do thay đổi chính sách của Luật Đất đai và thời hạn dự án.
Đại diện lãnh đạo Ban Quản lý KKTNS và các KCN báo cáo các vấn đề liên quan đến thủ tục thực hiện các dự án.
Theo báo cáo của Ban Khu vực, do công tác GPMB dự án gặp khó khăn nên công tác thi công một số dự án thành phần chưa bảo đảm tiến độ. Cùng với đó, tại các vị trí đã có mặt bằng thì năng lực nhà thầu yếu, dẫn tới công tác giải ngân nguồn vốn của dự án này trong năm nay rất thấp.
Với Dự án Đường nối Cao tốc Bắc - Nam, Quốc lộ 1A đi Cảng Nghi Sơn, thị xã Nghi Sơn đã hoàn thành kiểm kê hiện trạng toàn bộ dự án đi qua địa bàn; phê duyệt phương án bồi thường, hỗ trợ với số tiền 11,98 tỷ đồng/205 hộ; đã chi trả 10,83 tỷ đồng/176 hộ và bàn giao mặt bằng cho đơn vị thi công 1 phần tuyến 1 dự án. UBND thị xã Nghi Sơn dự kiến sẽ hoàn thành công tác GPMB tuyến 1 trước ngày 30/9 và tổ chức công tác xét nguồn gốc đất đối với tuyến 2 trước ngày 30/10.
Phó Chủ tịch Thường trực UBND tỉnh Nguyễn Văn Thi kết luận buổi làm việc.
Sau khi nghe báo cáo, giải trình của thị xã Nghi Sơn và Ban Khu vực về tiến độ GPMB và thi công các dự án, Phó Chủ tịch Thường trực UBND tỉnh Nguyễn Văn Thi khẳng định, đây đều là những dự án quan trọng, có ý nghĩa rất lớn và mang tính chất động lực cho sự phát triển của KKTNS nói chung, thị xã Nghi Sơn nói riêng. Tuy nhiên, một số nguồn vốn thực hiện các dự án sẽ hết hạn theo quy định; do đó việc tổ chức triển khai thực hiện giải ngân nguồn vốn này rất cấp bách.
Đồng chí yêu cầu các đơn vị liên quan đến triển khai các dự án này như: Ban Quản lý KKTNS và các KCN, Ban Khu vực, thị xã Nghi Sơn nâng cao hơn nữa công tác phối hợp triển khai các nhiệm vụ liên quan và chia sẻ công việc trong thực hiện nhiệm vụ GPMB; thường xuyên giao ban để giải quyết nhanh, kịp thời, triệt để các vướng mắc; trong đó yêu cầu Ban Quản lý KKTNS và các KCN, Ban Khu vực tăng cường lực lượng cán bộ phối hợp cùng thị xã Nghi Sơn triển khai công việc.
Đoàn công tác kiểm tra thực địa Dự án Khu nhà ở đô thị tại phường Nguyên Bình.
Riêng với Dự án Phát triển các đô thị động lực - Tiểu dự án đô thị Tĩnh Gia, đồng chí yêu cầu trên cơ sở nguồn vốn vay đã được bố trí, UBND thị xã Nghi Sơn tập trung tổ chức GPMB các vị trí nút thắt để nhà thầu thi công hoàn thiện các mặt cắt và kết nối các đoạn tuyến; đồng thời tiến hành nhanh các thủ tục liên quan để hoàn thành Dự án Khu nhà ở đô thị tại phường Nguyên Bình, nhanh chóng tạo vốn đối ứng thực hiện các công việc tiếp theo.
Đồng chí cũng yêu cầu Ban Khu vực làm việc với nhà thầu đôn đốc quyết liệt tiến độ thi công các vị trí đã có mặt bằng, phối hợp với UBND thị xã Nghi Sơn bảo đảm biện pháp thi công nếu có cản trở nhằm đẩy nhanh tiến độ giải ngân nguồn vốn đã được Ngân hàng Thế giới tài trợ.
Với nội dung lựa chọn vị trí xây dựng kho dự trữ quốc gia đối với dầu thô và kho dự trữ LNG, sau khi đi kiểm tra thực địa các vị trí được Ban Quản lý KKTNS và các KCN đề xuất; trên cơ sở thảo luận, thống nhất với các ngành và để thuận lợi cho công tác đầu tư xây dựng, phù hợp với công tác vận hành, Phó Chủ tịch Thường trực UBND tỉnh Nguyễn Văn Thi thống nhất đề xuất vị trí khu N, có tổng diện tích khoảng 140 ha (thuộc KCN số 6) để trình Bộ Công Thương quy hoạch xây dựng Kho dự trữ quốc gia đối với dầu thô. Đồng thời, bổ sung thêm 1 phần khu C (thuộc Dự án Liên hợp Lọc hóa dầu Nghi Sơn) phù hợp với kế hoạch phát triển của nhà máy lọc dầu bằng nguồn vốn doanh nghiệp hoặc nguồn vốn hợp pháp khác để xây dựng kho dự trữ dầu thô của nhà máy.
Đoàn công tác cho ý kiến về việc đề xuất vị trí quy hoạch kho dự trữ quốc gia đối với dầu thô và kho dự trữ LNG.
Với vị trí quy hoạch kho dự trữ LNG, đồng chí thống nhất với Ban Quản lý KKTNS và các KCN sẽ đề xuất Bộ Công Thương quy hoạch tại khu vực phía Tây đảo Mê với khoảng 100 ha. Vị trí này phù hợp với định hướng quy hoạch vùng đất, vùng nước cảng biển Thanh Hóa; đồng thời tận dụng được tiềm năng Cảng nước sâu Nghi Sơn có thể tiếp nhận cỡ tàu LNG lớn và thông dụng trên thế giới, với tải trọng 200.000 DWT.
Trước đó, đoàn công tác đã đi khảo sát thực địa triển khai tình hình thi công Dự án Phát triển các đô thị động lực - Tiểu dự án đô thị Tĩnh Gia, Khu nhà ở đô thị tại phường Nguyên Bình và khảo sát vị trí đề xuất xây dựng kho dự trữ quốc gia đối với dầu thô và kho dự trữ LNG.
Minh Hằng
{name} - {time}
-
2024-12-21 21:27:00
Đại tướng Võ Nguyên Giáp - Huyền thoại quân sự của dân tộc Việt Nam
-
2024-12-21 19:04:00
Trải nghiệm các phân khu của Triển lãm Quốc phòng quốc tế Việt Nam 2024
-
2024-09-16 11:17:00
Hơn 8,6 tỷ đồng và nhiều hàng hóa ủng hộ đồng bào bị thiệt hại do bão số 3
Lễ đón nhận và an táng hài cốt liệt sỹ Đỗ Hồng Luyện
Lời căn dặn của Bác ở Đền Hùng
Lời hịch non sông
Khai mạc Hội giảng nhà giáo giáo dục nghề nghiệp tỉnh Thanh Hóa lần thứ IX
Bế mạc Hội nghị quốc tế lần thứ 8 của Mạng lưới Công viên địa chất toàn cầu UNESCO khu vực châu Á - Thái Bình Dương
Hôm nay có gì? - Sự kiện nổi bật ngày 16/9/2024
Thủ tướng: Sáu điểm tựa Việt Nam giúp vượt qua mọi khó khăn, gian nan, thử thách
Tin nóng 16/9: Thêm 18 người làng Nủ được xác định còn sống
PODCAST 6AM: Điểm tin nổi bật sáng ngày 16/9
